中信大錳大新錳礦分公司地采供電系統工程啟動開工
2020-04-24 來源:未知 點擊:837次
公司承接監理的中信大錳礦業有限責任公司大新錳礦分公司地采供電系統工程于2020年4月11日正式開工。本工程工期緊、任務重,計劃于2020年6月20日10kV B段投入運行,2020年7月30日完成35kV地采變電站、35kV線路、10kV C、D段投入運行。
工程規模:
1、35kV線路部分:
線路起迄點:線路起自110kV大錳變電站,終至35kV地采變電站。線路長度為2.906km,其中架線長度為2.676 km,電纜長度:0.23km。
2、10kV線路部分:
10kV線路分為三段線路: B段線路,C段線路,D段線路
B段線路起迄點:線路起自大新錳礦分公司第一礦山北面山.上的原有10kV雙回路鐵塔,止于規劃工人新村西南面的地采10kV雙回線26#鐵塔。B段線路于XJB4塔采用電纜下塔,將雙回路線路T接入大寶鐵合金廠的變壓器。路長度為2.750km。
C段線路起迄點:線路起自10kV地采Ⅱ回線19號桿,止于第一礦山北面的JB2塔。路長度為1.783km。
D段線路起至地采站10kV饋線4、饋線5開關柜,止于XJB5塔。線路電纜長度為0.1km,架空線路長度為0.24km。
3、變電站部分
(1)變壓器:本期按終期一次建成,1×10MVA;
(2)35kV:新建35kV出線柜1面,主變進線柜1面,母線PT柜1面;
(3)10kV及站用變:新建出線柜5面,電容器出線柜1面,主變進線柜1面,母線PT柜1面,本期站內不設站變;
(4)無功補償:新建戶外框架式電容器組1套,容量為1200kvar。

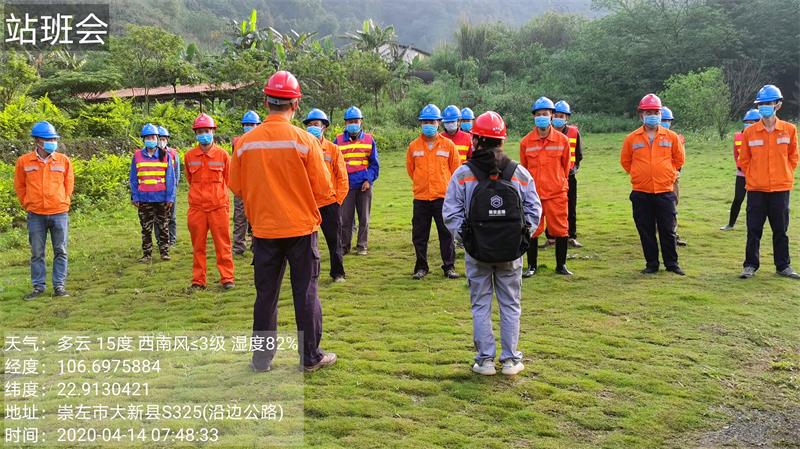

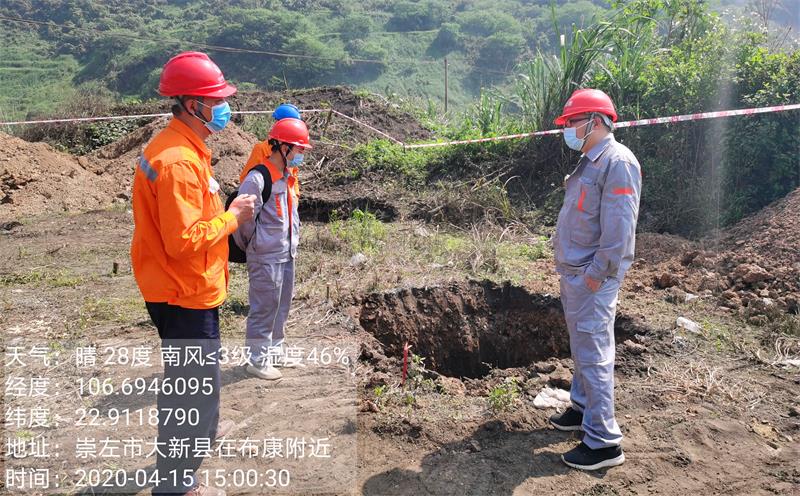

針對本工程的特點,公司立即抽調人員組建監理項目部,并要求監理項目部積極與建設單位、施工單位、設計單位加強過程溝通,主觀能動性的開展監理工作,全力做好工程監理服務,并按國家驗收標準規范,對工程安全、質量、進度進行嚴格的管控,切實有效的履行監理職責。
參建單位:
業主單位:中信大錳礦業有限責任公司大新錳礦分公司
設計單位:中國葛洲壩集團電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西華網電氣有限公司
1、35kV線路部分:
線路起迄點:線路起自110kV大錳變電站,終至35kV地采變電站。線路長度為2.906km,其中架線長度為2.676 km,電纜長度:0.23km。
2、10kV線路部分:
10kV線路分為三段線路: B段線路,C段線路,D段線路
B段線路起迄點:線路起自大新錳礦分公司第一礦山北面山.上的原有10kV雙回路鐵塔,止于規劃工人新村西南面的地采10kV雙回線26#鐵塔。B段線路于XJB4塔采用電纜下塔,將雙回路線路T接入大寶鐵合金廠的變壓器。路長度為2.750km。
C段線路起迄點:線路起自10kV地采Ⅱ回線19號桿,止于第一礦山北面的JB2塔。路長度為1.783km。
D段線路起至地采站10kV饋線4、饋線5開關柜,止于XJB5塔。線路電纜長度為0.1km,架空線路長度為0.24km。
3、變電站部分
(1)變壓器:本期按終期一次建成,1×10MVA;
(2)35kV:新建35kV出線柜1面,主變進線柜1面,母線PT柜1面;
(3)10kV及站用變:新建出線柜5面,電容器出線柜1面,主變進線柜1面,母線PT柜1面,本期站內不設站變;
(4)無功補償:新建戶外框架式電容器組1套,容量為1200kvar。
業主單位:中信大錳礦業有限責任公司大新錳礦分公司
設計單位:中國葛洲壩集團電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西華網電氣有限公司
撰稿人:陸靖欽
贊一下
(1)
