德保項目部:公司支援機制,打好百日攻堅戰
2021-12-21 來源: 點擊:807次
德保縣2021年度10kV及以下中央投資農網項目:都安供電所三合村多樂臺區改造工程等218個工程,本批次工程涉及218個單項工程,新建/改造10kV線路63.02km,新建/改造配變247臺,配變?nèi)萘?3935kVA.低壓線路路徑總長220.48km,改造戶表797只。

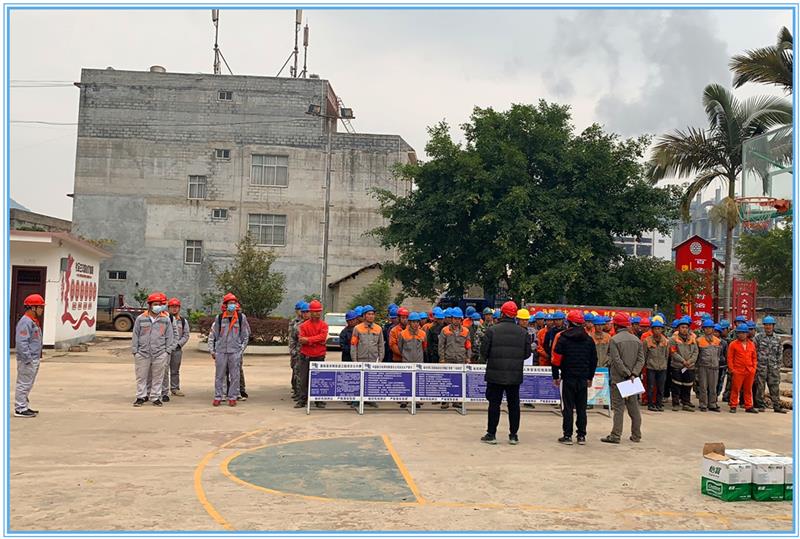

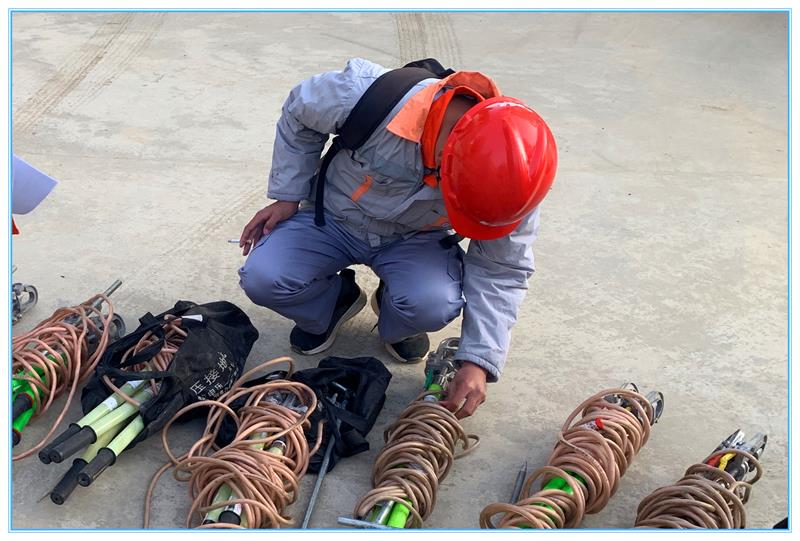

2021年12月03日至2021年12月15日集中停電施工點較多,加上不停施工日施工點每日多達35個點以上,而德保監理項目部常駐人員9人,未能滿足日常工作需求,根據現場實際情況增加至15名監理人員安全旁站監控以及現場巡檢管控,響應廣西電網公司2021年基建百日攻堅工作通知要求,牢固樹立“人民至上、生命至上”“安全第一”理念,堅持底線思維、紅線意識,以如履薄冰、如臨深淵的心態,慎終抓好基建安全工作,為確保歲末年初現場施工安全管控。
百色業務區以及公司內部迅速啟動實行支援機制,利用公司統一管理、管理扁平高效、善于集中力量辦事的優勢,針對農配網項目時常集中停電接火,短期內出現大量施工點等特點,公司臨時調配充足的人員、車輛等到位支援,確保了關鍵部位或關鍵工序質量管控監理工作。
撰稿人:凌紫光
