沙井至吳圩高速公路工程4條500kV電力線路遷改項目竣工
2021-12-28 來源: 點擊:1424次

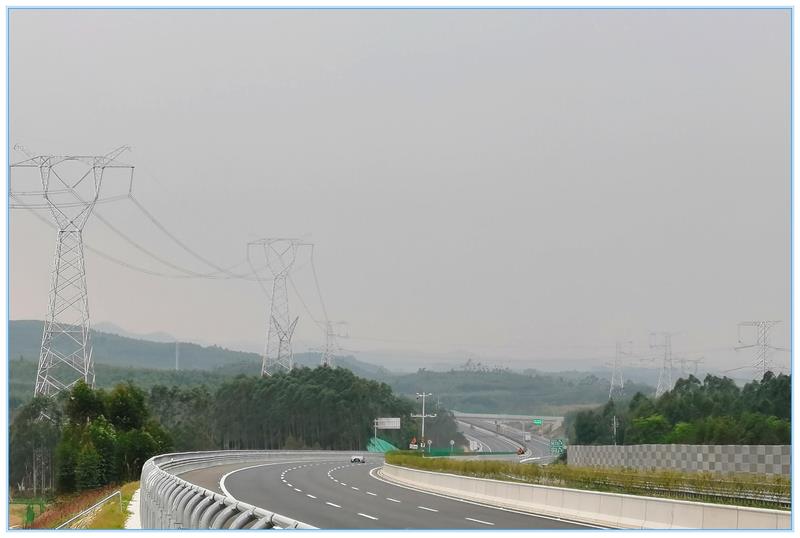

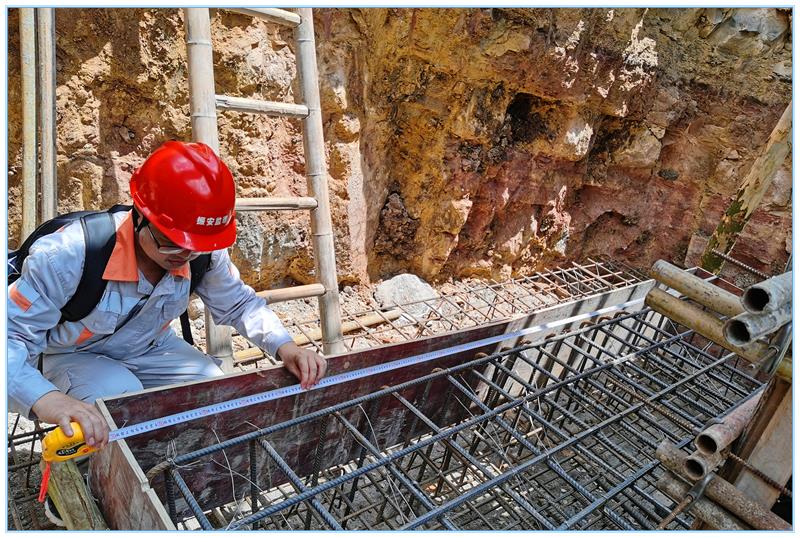

2021年12月23日21時35分,隨著500kV永南甲線恢復送電,標志著由我公司負責監理的南寧沙井至吳圩高速公路電力遷改工程全部順利完成。該工程屬于自治區重點工程沙井至吳圩高速公路附屬項目,共涉及遷改南方電網超高壓輸電公司南寧局運行的4條線路:500kV平南線、500kV永南甲線、500kV永南乙線、500kV崇南甲線,新建鐵塔13基礎,改造路徑長3.8km,并拆除遷改段原有設備。

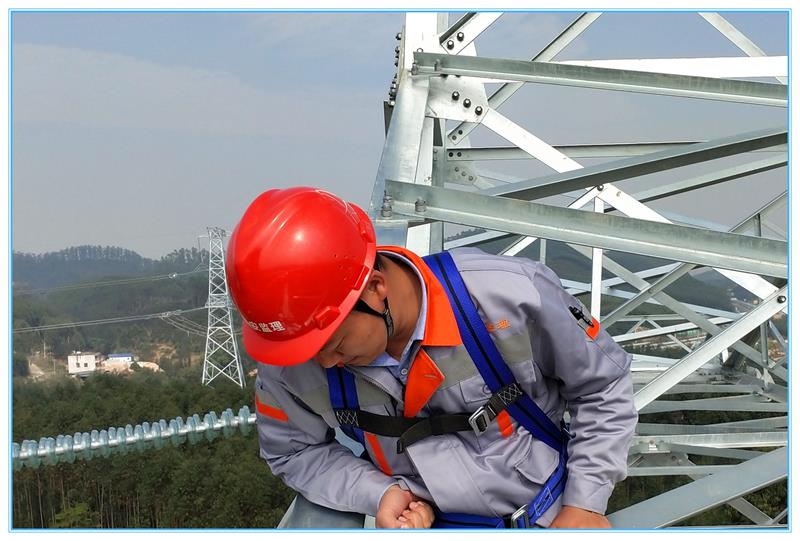

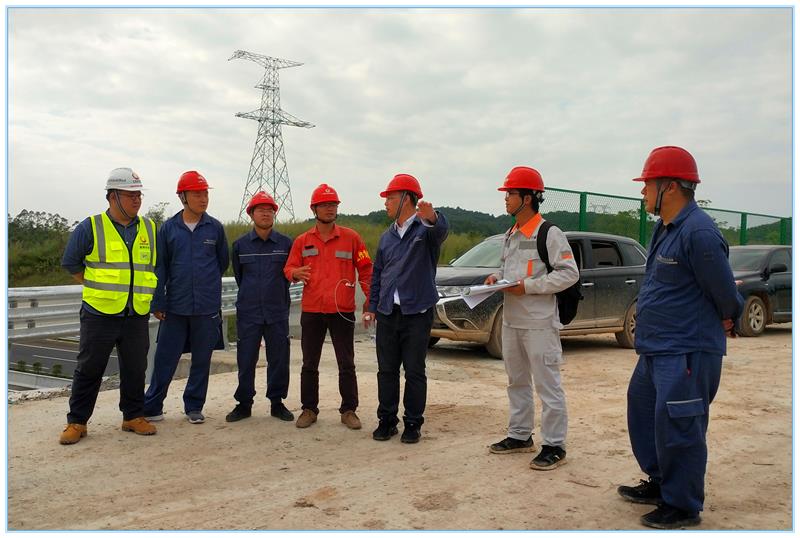

工程于2021年7月31日開工。根據項目跨越多、中高風險作業多的特點,項目管理中心選派技術骨干人員組成了監理項目部,對施工過程進行嚴格監理,確保施工質量、安全、進度可控在控。特別是在停電施工期間,全體監理人員每天與施工人員同進同出,監理工作成效得到建設單位以及線路運行單位的充分肯定,2021年12月23日順利完成全部遷改任務。
建設單位:廣西邕洲高速公路有限公司
設計單位:廣西泰能工程咨詢有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西建寧輸變電工程有點公司
運行單位:中國南方電網公司超高壓輸電公司南寧局
撰稿人:李鵬
