防東鐵路項目輸配電線路遷移工程跨越鐵路施工完成

2022-11-28     來源:    點擊:886次

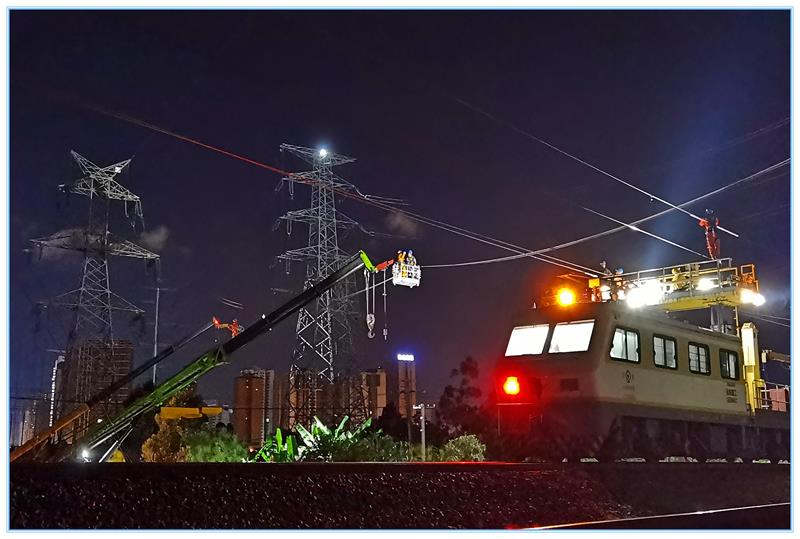

公司監理項目:防東鐵路項目輸配電線路(35千伏及以上) 遷移工程,其中110kV新石線線路起迄點:起自43#大號側新建的EN01塔,終至 47#桿處新建的EN04塔,線路總長 0.61km新建角鋼塔 5 基,EN1~EN2檔同時跨越欽州防城港鐵路線,跨越采用無跨越架架空懸索網的方式進行張力跨越架線施工。

跨越時間:2022118日~1113日,每天利用鐵路天窗時間00:00~04:00進行施工。

   為了對本次跨越施工做好充分準備,對跨越鐵路的專項施工方案進行嚴格審查,通過參建單位的審查-整改-再審查,最終確定施工方案??缭借F路施工審批流程復雜,涉及審批部門較多,在與鐵路相關部門辦理手續過程中協調各部門的關系,為了更快的解決35kV 線路原則不允許跨越高鐵,線路倒桿距離不滿足“塔高+3m”要求,線路桿塔位位于防東鐵路項目紅線內等情況,鐵路部門配合施工前,施工單位成立跨越高鐵施工工作專項小組與鐵路工作人員嚴密配合,監理項目部嚴格管控人員到位情況,對進場機械設備、安全工器具、照明設備進行了專項檢查,確保能夠滿足本次施工需求,通過各參建單位的共同努力,使得施工能夠順利開展。

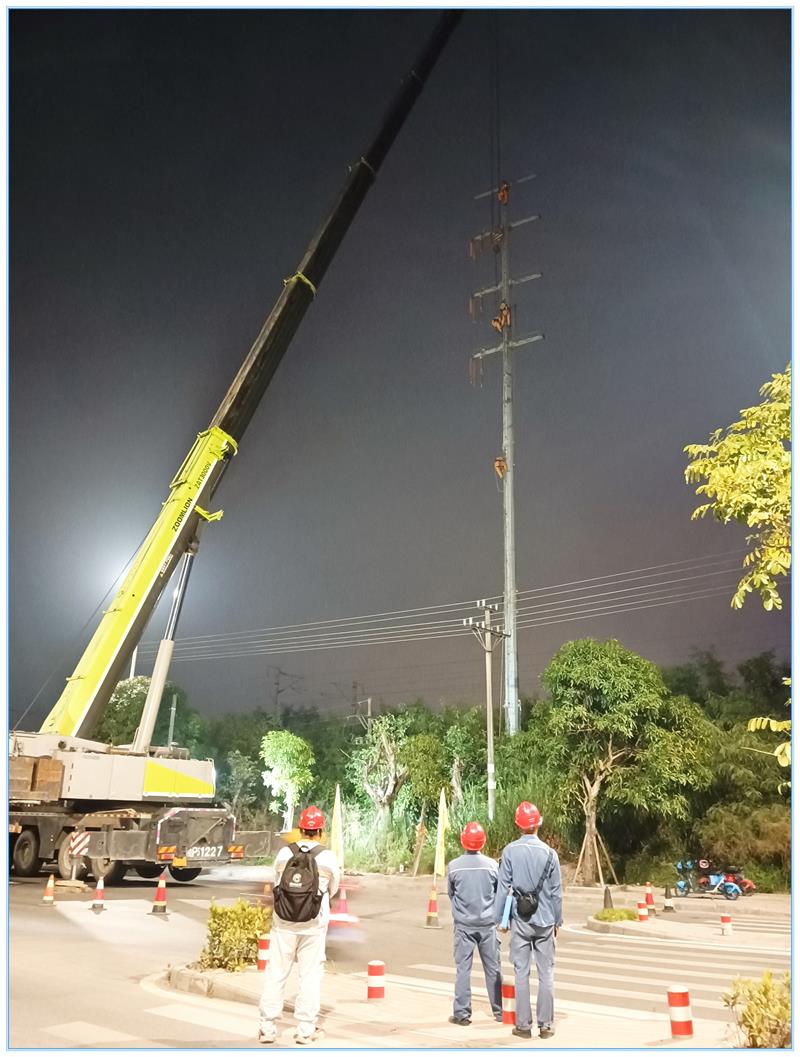

施工過程中嚴格管控,每天嚴格執行“日站班會制度”,施工人員服從安排,統一指揮,條理清晰,分工明確,根據施工方案要求能充分把握時間,我監理人員嚴格對現場安全質量嚴格把關,落實現場安全防范措施及夜間施工的作業措施,發現問題及時處理。

針對本次跨越鐵路及電力線路施工,各參建單位領導特別重視并到位管理,防城港供電局裴副總經理及相關負責人到位進行指導工作,我振安監理公司每天安排兩名管理人員到現場檢查,廣西嘉能電力建設有限公司總經理到場做好協調管理工作,各參建單位領導對重大事情做出決策,過程中,各單位主要負責人相互溝通,面對施工過程中遇到問題并迅速解決,使得本次跨越施工能夠在規定時間內完成。

通過大家的共同努力,使得本次重點管控工作能夠順利完成,完工后,各單位進行了總結,提出了施工過程中的優點與不足,為往后遇到類似的工作做出了更好的鋪墊。

建設單位:防城港市土地征收儲備中心

設計單位:廣西百源建設工程設計咨詢有限公司

監理單位:廣西振安電力工程監理有限公司

施工單位:廣西嘉能電力建設有限公司



   撰稿人:林遠浩
