臨高110kV博馬線路工程通過首次及桿塔前質監檢查
2023-08-14 來源: 點擊:684次

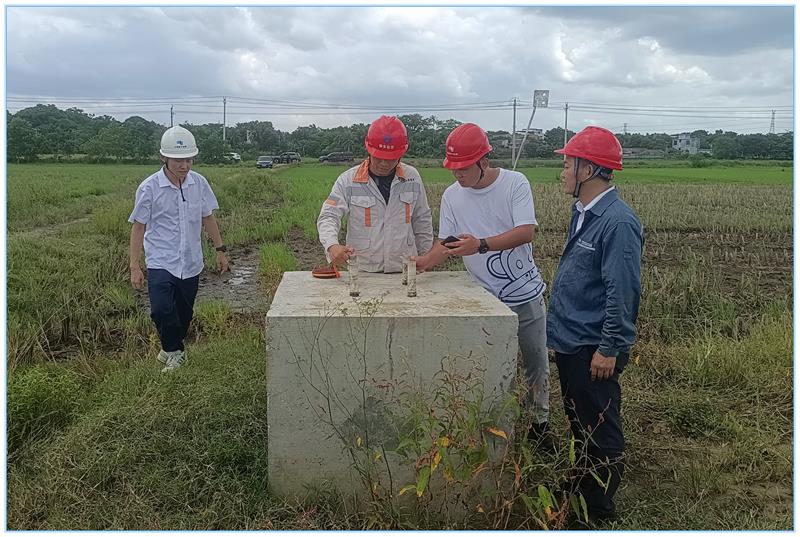

公司監理項目:臨高博厚至馬裊110kV線路新建工程,線路新建110kV線路長約13.880km,其中雙回路長2×13.538km,單回路長1×0.342km,共計桿塔51基。目前已經完成45基桿塔基礎施工,已完的基礎工程組織了轉序驗收,占桿塔基礎總量88%,其中耐張塔15基,直線塔30基,已具備質監條件,于2023年08月10日,完成了首次及架空輸電線路桿塔組立前階段質量監督檢查。經質監站對施工現場及資料進行檢查,本工程質量符合《工程建設標準強制性條文(電力工程部分)》及《工程建設標準強制性條文(建筑工程部分)》要求,同意進行入下道工序施工。
工程建設規模:
(1)將110kV馬裊雙T大豐-永邊I、II回線路改造為110kV馬裊 接大豐-永邊I回線路,線路長1×0.575km,并對改造后形成的大豐-馬裊線路進馬裊站檔相序進行調整;
(2)將改造后形成的馬裊-永邊線路開斷接入博厚變電站,形成博厚-馬裊、博厚-永邊兩條110kV線路,新建110kV線路長約13.880km,其中雙回路長2×13.538km,單回路長1×0.342km;接后原線路重新緊線長度為2×2.945km,原110kV馬裊雙T永邊Ⅱ回線路J10-J11檔重新緊放線1×0.271km。
(3)更換博厚接點至馬裊變原線路一根JLB23-50普通地線為OPGW-24B1-80光纜,改造長度5049m,實現博厚至馬裊的24芯光纖通信通道。
(4)改接后形成110kV馬裊-永邊線路長約15.7km,110kV馬裊-大豐線路長約35.5km,110kV大豐-永邊變線路長約 22km,110kV 博厚-馬裊線路長約 19km,博厚-永邊線路長約24km。
(5)新建雙回路耐張塔 15 基,雙回路直線塔 36 基,共計51基。
建設單位:海南電網有限責任公司建設分公司
設計單位:中國電建集團海南電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:海南送變電工程有限公司
質量監督單位:海南省電力建設工程質量監督中心站
撰稿人:黃盛
