來賓35kV樟黃線#34-#37桿段線路遷改工程順利投運
2024-06-07 來源: 點擊:547次
公司監理項目:35kV樟黃線#34-#37桿段線路遷改工程,工程于2024年4月15日進場施工,在各參建單位共同努力下,克服了天氣惡劣、青賠困難、工期短等施工難點和困難,為了不影響柳梧鐵路建設,以最短時間完成遷改工作,于2024年5月27日順利全線投運。
工程必要性:因35kV樟黃線#35-#36桿段位于柳梧鐵路征地范圍內,目前場地已開始平整,影響柳梧鐵路建設,急需進行遷改;

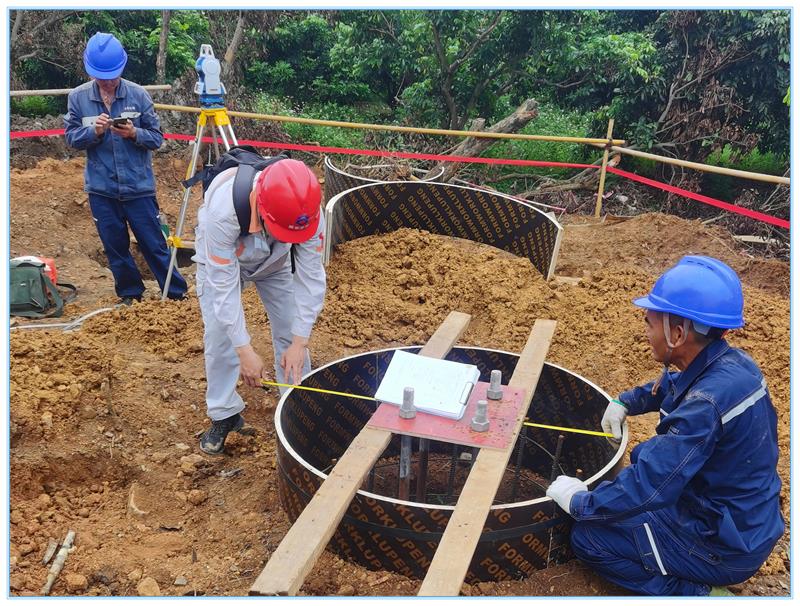

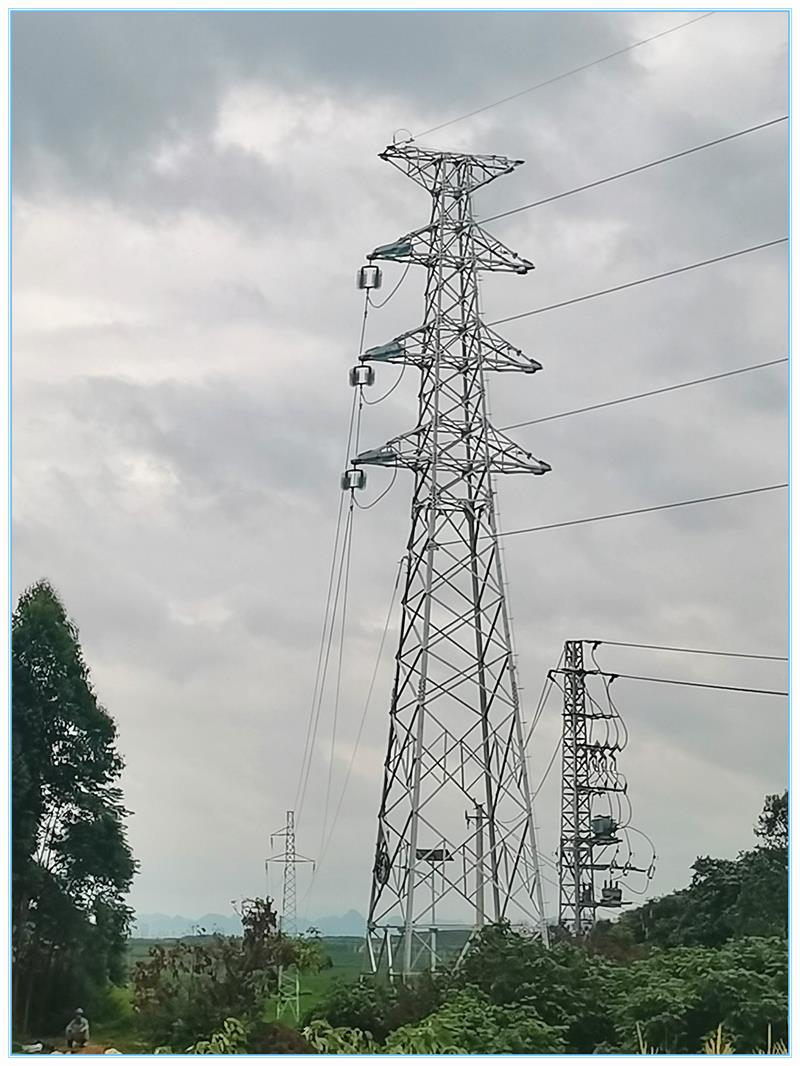

工程實施內容:從35kV樟黃線#33桿開始改造,在#33桿大號側22米處新建1基直線塔,在#34桿大號側61米處新建1基轉角塔然后向西北方向架設至新建#35塔,右轉向東北方向頂管過在建鐵路,最后在新建#36塔接通原線路。
參建單位
建設單位:廣西電網有限責任公司來賓供電局
設計單位:廣西萬信工程咨詢有限責任公司
監理單位:廣西振安電力工程監理有限公司
施工單位:來賓市惠來工程技術有限公司
撰稿人:莫?jiǎng)俦?/font>
贊一下
(1)
