桂林-恭城-賀州公路(桂林至鐘山段)500kV輸電線路遷改工程竣工投產
2025-03-18 來源: 點擊:395次
公司監理項目:桂林-恭城-賀州公路(桂林至鐘山段)500kV輸電線路遷改工程,于2024年10月26日開工,至2025年3月17日,歷時142天。
本次遷改項目,解決原線路存在交叉角度不滿足規范要求、凈空距離不足等安全隱患,嚴重影響桂鐘公路的建設與后續運營安全。為徹底消除隱患,工程團隊對線路進行科學遷改。

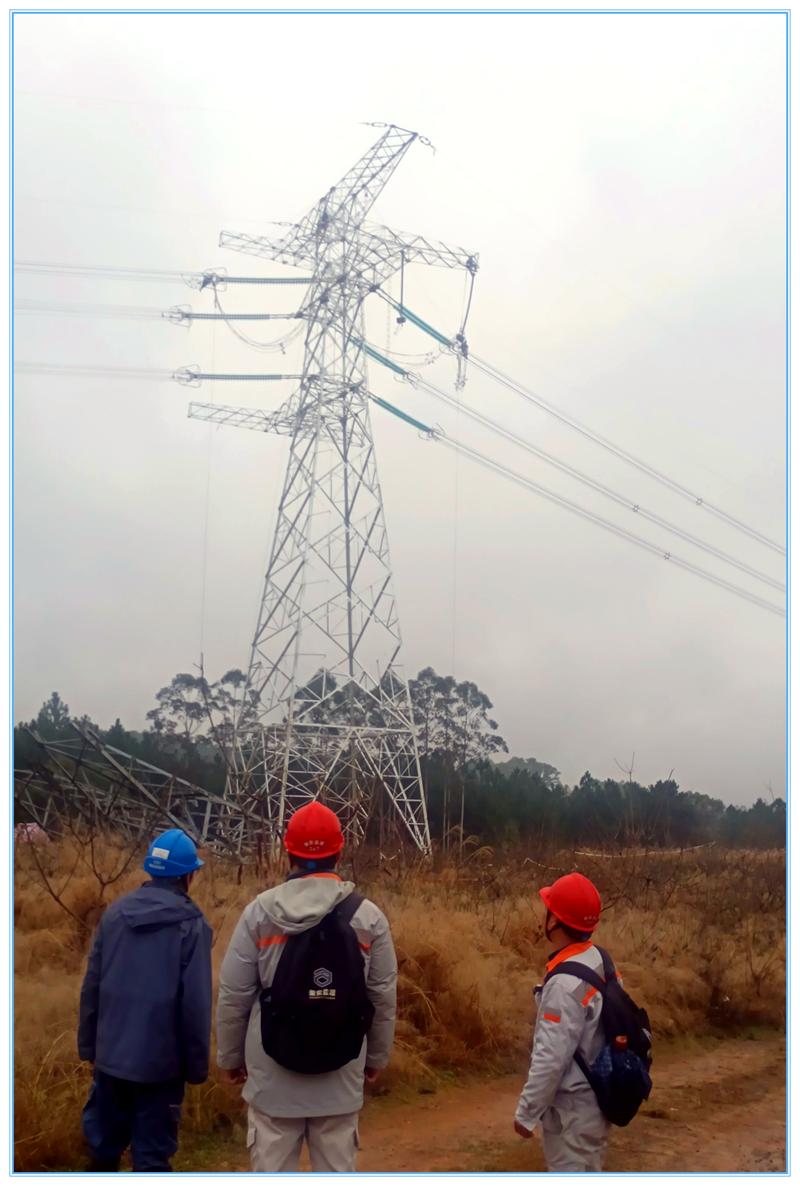

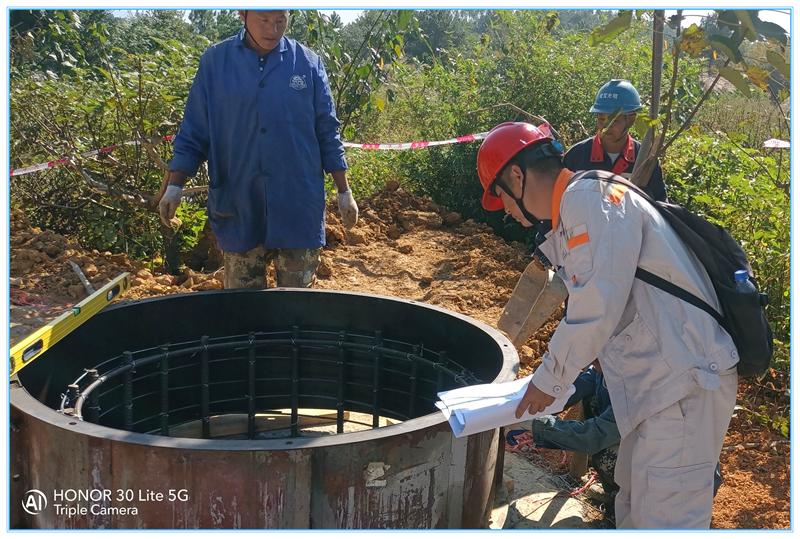

500kV桂山甲線029#-030#段遷改、500kV桂山乙線029#-030#段遷改共2處,新建6基鐵塔,新架設導線共1.176km,新架設地線共3.528km,新架設光纜共0.805km,并對相關舊線路段進行弧垂調整,形成獨立耐張段跨越擬建桂賀高速公路。
項目自啟動以來,面臨著施工技術復雜、安全風險高、協調難度大等諸多挑戰。施工區域地形復雜,涉及山地等多種地貌,增加了施工難度與安全管控壓力;同時,500kV超高壓電力線路遷改技術要求較高,對施工工藝與流程把控嚴格。為保障工程順利推進,建設單位廣西桂賀高速公路有限公司及項目管理單位超高壓柳州局聯合中標單位湘潭潭州電力建設有限公司、湖南經研電力設計有限公司、廣西振安電力工程監理有限公司,組建了專業攻堅團隊。
在施工過程中,各方緊密協作,從前期勘察設計、手續報批,到中期施工建設、安全監管,再到后期調試并網,每一個環節都嚴格把關。監理團隊首先進行施工前的準備工作,包括熟悉施工圖紙、參加設計交底與圖紙會審、審核施工單位的施工組織設計等;施工階段,監理人員按照規定的頻次進行現場巡查、旁站,做好記錄,發現問題及時下達監理通知單要求整改,整改完成后進行復查;工程完工后,參與竣工驗收,審核竣工資料,對工程質量做出評價,協助業主完成竣工結算;施工團隊充分運用先進技術與設備,克服地形障礙,確保線路精準鋪設;設計團隊依據實際情況優化設計方案,提升工程的科學性與合理性;項目啟動后,各單位積極與供電部門,保障工程外部環境穩定。
遷改項目施工中,現場監理人員以常態化巡視、見證、旁站等監理方式對遷改施工質量全過程進行了有效控制,確保了各遷改項目工程質量符合現行驗收規程、規范、設計文件及承包合同要求。監理工作過程記錄資料齊全,全面全方位落實各項監理工作,履行各項監理義務,為各遷改工程按質按量的安全順利完成發揮了監理應有的作用。
在2024年3月1日-17日停電窗口期內,經參建各方努力協調配合遷改建設及驗收合格,2處遷改線路順利竣工且恢復送電。
該工程投運后,同時進一步強化了供電骨干網架,有效提高了供電可靠性,為地方經濟社會發展筑牢電力根基,為桂林-恭城-賀州公路大型機械進場開工提供了有力保障,為后續建設掃除了重大障礙。桂鐘公路作為廣西交通網絡的重要組成部分,建成后將進一步完善區域高速公路網,加強桂林、賀州兩地聯系,促進沿線地區經濟發展,推動旅游資源開發,對加快廣西融入粵港澳大灣區建設具有重要意義。
參建單位
建設單位:廣西桂賀高速公路有限公司
項目管理單位:中國南方電網公司超高壓輸電公司柳州局
設計單位:湖南經研電力設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:湘潭潭州電力建設有限公司
撰稿人:蔣地榮
