梧州供電局110kV太平站增容改造工程順利投產
2025-07-22 來源: 點擊:189次
公司監理項目:梧州供電局110kV太平站增容改造工程,工程于2025年5月10日開工,在各個參建單位的共同努力下,1號主變于2025年7月17日01時40分設備啟動試運行工作結束,試運行過程中設備運行正常,設備正式進入24小時試運行階段。
工程概況:本期擬拆除并更換1號主變,主變?nèi)萘坑?0MVA增容至50MVA,拆除并更換1號主變10kV側出線的過渡引接線銅排、進線電纜。新建10kVⅡ配電室,將原6面移開式開關柜拼裝成新的Ⅰ母線開關柜及分段并采用戶內開關柜單列布置,將原Ⅰ母線11面固定柜改為新的Ⅱ母線,并將原2面饋線柜改為#2接地變柜和#2電容器柜,通過母線橋?qū)ⅱ?、Ⅱ母線開關柜相連。

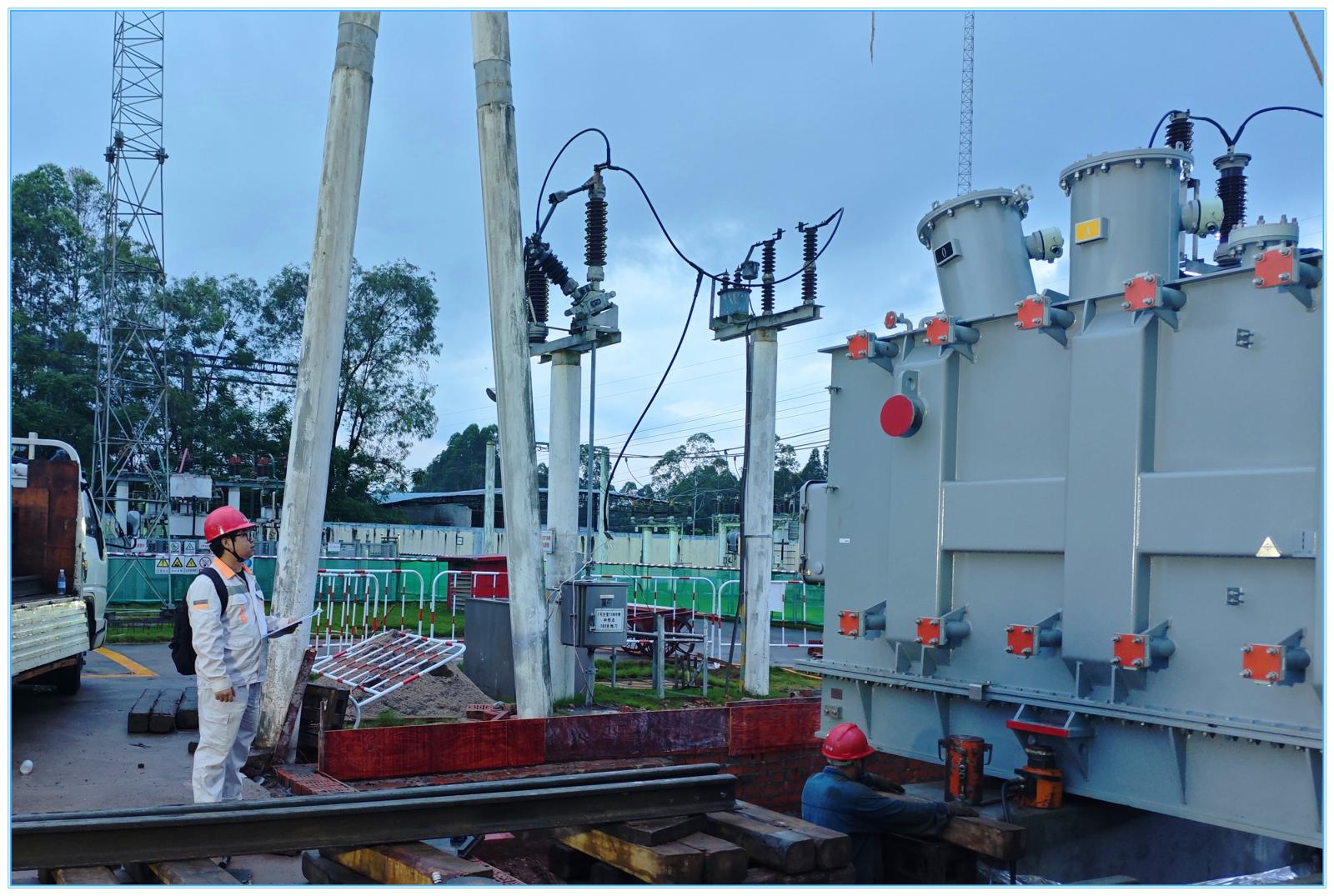

本工程于2025年5月12日拆除110kV太平站原1號主變,新1號主變于6月18號就位安裝,在項目施工過程中,我公司選派專業監理人員成立110kV太平站增容改造工程監理項目部,并配備必要的檢測工器具和指導性資料。項目監理人員通過督促施工單位建立健全項目質量和安全管理體系,嚴格審查施工單位施工組織設計,明確質量標準與技術要求,審查安全專項施工方案,組織安全交底,監理項目部以“零容忍”態度抓質量、以“全過程”手段強管控,通過技術預控、過程嚴管的措施,確保施工安全質量達到電網要求。
建設單位:廣西電網有限責任公司梧州供電局
設計單位:廣州市電力工程設計院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西博陽電力工程建設有限責任公司
撰稿人:宋霆
