當前位置:首頁 > > 公司動態 詳情
110kV黃姚變電站擴建工程土建部分驗收及主變安裝
2021-09-23 來源:未知 點擊:1083次
公司監理項目:110kV黃姚變電站擴建工程,在賀州供電局各級領導的大力支持及協調下,業主、設計、監理、施工、變電所等有關參建單位密切配合和努力下,本工程土建部分在2021年9月1日經驗收合格,同意進入下一道工序施工。
工程概況:主變壓器:終期2×50MVA,前期1×50MVA,本期新增1×50MVA; 110kV配電裝置:終期4回,前期規模為1回,本期新增1回(至觀嶺站)。10kV配電裝置:終期12回,前期8回,本期將前期1回調整為接地變,并新增5回。無功補償: 10kV并聯電容器:終期3組,前期1×5010kvar,本期新增2×5010kvar。
工程實際開工:2021年6月15日。
土建部分完工時間2021年8月8日。
土建部分在2021年8月26日經監理初檢合格。

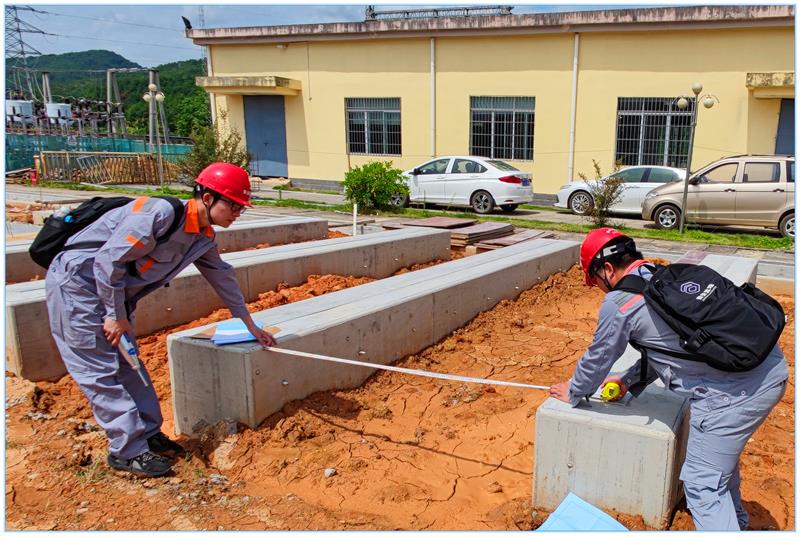

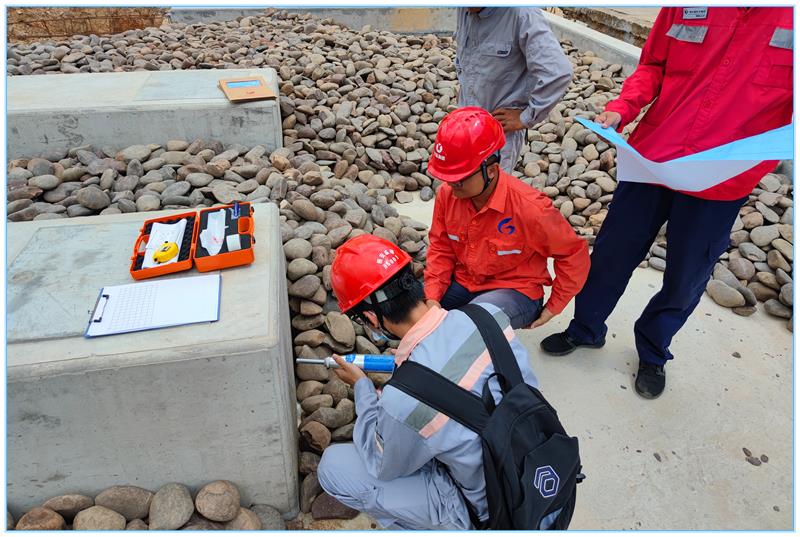

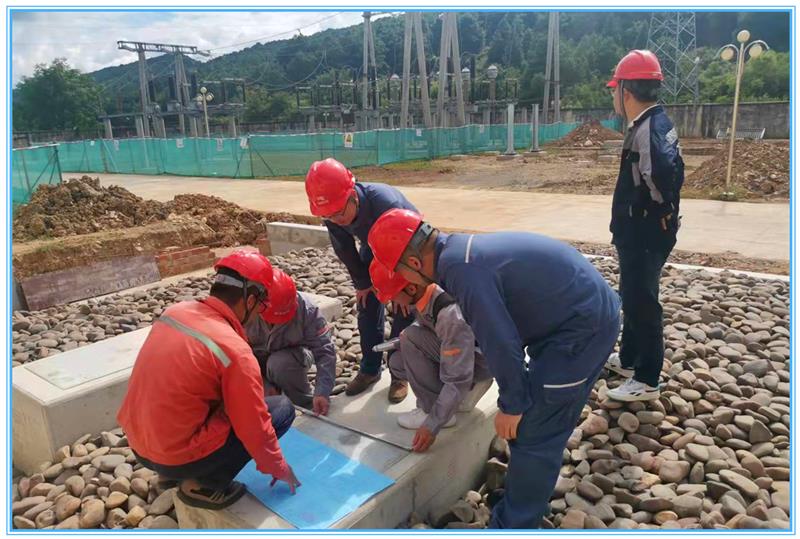

土建部分在2021年9月1日經各參建單位驗收合格。

2021年9月9日新增1×50MVA主變到貨并進行安裝施工。
接受本工程監理委托后,我公司選派總監理工程師:鐘文斌;專業監理工程師:黃平生;安全監理工程師:韓明志;監理員:潘啟強、梁義等專業監理人員成立監理項目部,并配備必要的檢測工器具和指導性資料,編寫了工程監理規劃和專業監理實施細則。
項目監理人員通過督促施工單位建立健全項目質量和安全管理體系、審核施工組織設計和作業指導書、核查特種作業人員資質、參加施工圖會審、見證主要材料取樣試驗、監控日常作業現場的質量和安全、組織或參加隱蔽工程和分部分項工程的驗收、督促施工單位整改和處理發現的問題,以旁站、巡視、見證等工作方式,對本工程施工進行監控,從而保證了本工程土建部分部分的項目質量符合有關規程、規范、設計文件及承包合同要求。
建設單位:廣西電網有限責任公司賀州供電局
設計單位:廣西廣信電力設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西南寧國恒供電開發有限責任公司
土建部分完工時間2021年8月8日。
土建部分在2021年8月26日經監理初檢合格。
土建部分在2021年9月1日經各參建單位驗收合格。
2021年9月9日新增1×50MVA主變到貨并進行安裝施工。
建設單位:廣西電網有限責任公司賀州供電局
設計單位:廣西廣信電力設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西南寧國恒供電開發有限責任公司
撰稿人: 韓明志
贊一下
(1)
