賓陽供電局10kV中央城Ⅰ線與百貨大樓Ⅱ線環網工程竣工投產
2022-04-25 來源: 點擊:709次
公司監理項目:賓陽供電局10kV中央城Ⅰ線與蒙村站新建10kV百貨大樓Ⅱ線環網工程,該項目2022年2月25日開工,在南寧供電局建設部的大力支持、指導下,賓陽供電局加強與政府部門、施工單位等各方溝通協調,在安全、合規的前提下,搶抓時間節點,歷時54天,攻堅克難,于4月21日晚完成了110kV蒙村站新建10kV中央城和10kV中央城Ⅱ線兩項環網工程的建成投運。
工程概況:該工程中敷設YJV22-8.7/15kV-3x300mm²電纜共9870米;新做300mm²戶內電纜頭21套;新做300mm²戶外電纜頭1套;新做300mm²電纜中間頭15套,新建6間隔開閉所8座,新建開閉所基礎8座,總投資約為847.5042萬元。

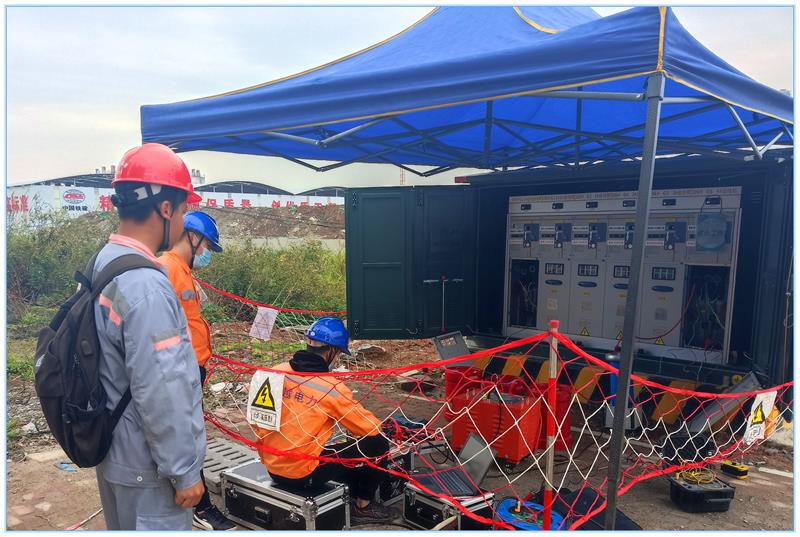

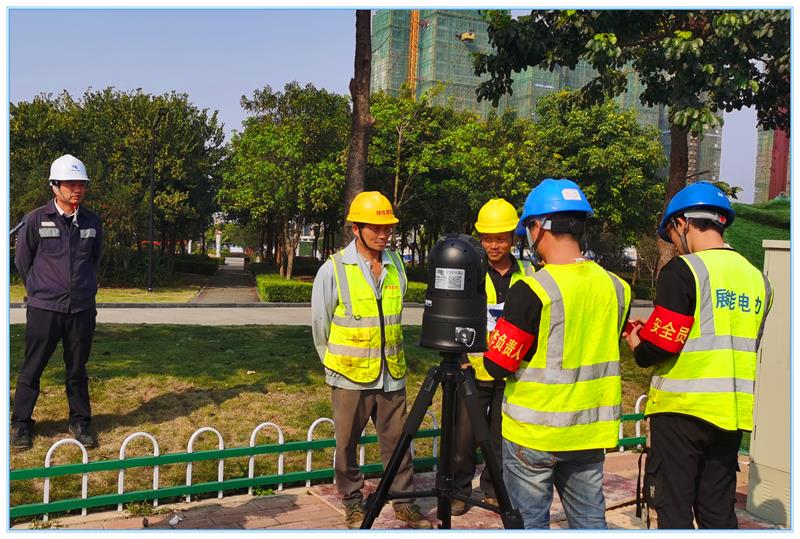

在項目建設過程中,賓陽項目部監理人員認真的為建設單位服務,嚴格按照監理規范及監理合同實施監理工作,因承建單位屬于初涉電網建設行業,人員管理及技能水平相對偏低,在建設過程中賓陽監理項目部秉承著“幫監結合,以幫促監”的理念開展工作,在各參建單位共同努力下,歷經54個日日夜夜順利完成該項目的投產工作。有效解決110kV蒙村站1號主變和35kV鳳凰站1、2號主變重過載以及10kV蒙國線、蒙高線、廣場線、商貿城線等線路重過載、局部區域供電“瓶頸”問題,提高設備及線路運行能力,為保障夏季大負荷期間電力可靠供應和電網安全穩定運行提供有力支撐。
建設單位:廣西電網有限責任公司南寧供電局
設計單位:廣州設計院集團有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中建泓泰電力工程有限公司
撰稿人:覃劍峰
